Короткий ответ

Самые дорогие ошибки самодельного септика возникают до котлована: неверно выбранный тип сооружения, недооценённая нагрузка, отсутствие данных об уровне грунтовых вод (УГВ) и водозаборах. Затем добавляются негерметичная ёмкость, всплытие, неправильная трасса, сброс без доочистки, отсутствие вентиляции, доступа и испытаний. Если эти этапы нечем проверить, проект разумнее остановить до земляных работ.

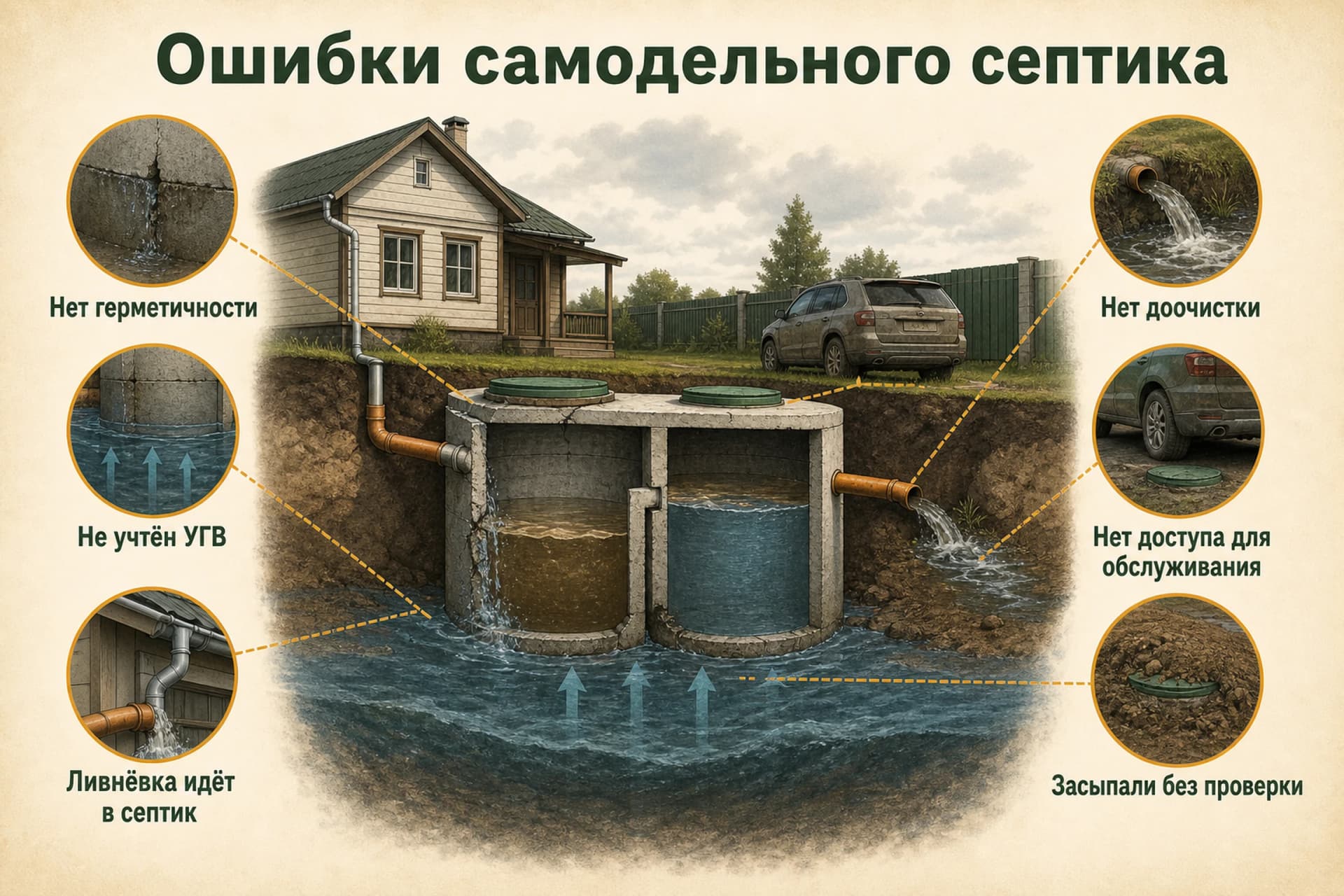

Шесть критических ошибок самодельного септика
Ошибки, которые нужно исключить до того, как система окажется под грунтом и благоустройством.

Инфографика выделяет шесть критических рисков: негерметичность, неучтённый высокий уровень грунтовых вод, подключение ливневки, отсутствие доочистки, недоступность обслуживания и засыпку без проверки. В статье список расширен до двенадцати.

Когда самодельная схема становится неоправданным риском

Самостоятельное устройство автономной канализации нельзя оценивать только по цене колец, кирпича или пластиковой ёмкости. Нужны рабочая схема, последовательность контроля, подходящий инструмент и понимание того, как проверить результат, который скоро будет скрыт грунтом.

ГОСТ Р 70818-2023 описывает автономную канализацию как систему, а монтаж как набор контролируемых операций. В ней связаны расход стоков, трубопровод, септик, вентиляция, почвенная доочистка и обслуживание. Ошибка в одном узле часто проявляется в другом: например, вынос осадка из маленького септика заиливает фильтрацию, а вода в котловане поднимает лёгкий корпус.

Если неизвестны расчётный максимальный УГВ, направление грунтовых вод, свойства грунта или положение соседских скважин, начинать с котлована рано. Сначала закрывают неизвестные параметры, затем выбирают конструкцию.

Ошибка 1. Называть септиком любую яму или ёмкость

Септик, герметичный накопитель, выгреб и фильтрующее сооружение выполняют разные задачи. Накопитель хранит весь объём до вывоза. Септик предварительно обрабатывает сток, после чего нужна допустимая доочистка. Негерметичная яма не становится септиком из-за перегородки или слоя щебня.

Если тип сооружения определён неверно, дальше ошибаются в объёме, частоте обслуживания, расстояниях и точке отвода. Начинать нужно с технологической схемы, а не с доступного материала стенок.

Как на самом деле работает традиционный септик

Ошибка 2. Считать объём только по числу жильцов

Число людей описывает средний приток, но не пиковую нагрузку. Большая ванна, несколько санузлов, гости и одновременный слив техники создают залповый сброс. Если рабочий объём мал, время отстаивания сокращается и осадок уходит в следующую ступень.

Для традиционных септиков до 5 м³ в сутки ГОСТ Р 70818-2023 указывает рабочий объём не менее трёхкратного суточного притока. Это лишь часть расчёта и не универсальная формула для любой станции. Заводское оборудование сверяют по производительности и допустимому залповому сбросу в паспорте.

Ошибка 3. Выбирать место без воды, грунта и водозаборов

Свободный угол участка может оказаться зоной сезонного подтопления, направлением потока к скважине или местом, где фильтрация невозможна. Кадастровый план показывает границы, но не гидрогеологию и высотные отметки.

Перед выбором места отмечают дом, выпуск, границы, сети, водозаборы, рельеф и будущий доступ. Затем проверяют применимые требования для каждого элемента системы. Одна цифра «до забора» не заменяет эту работу.

Расстояния до дома, границы и скважины

Ошибка 4. Считать бетон или кирпич герметичными сами по себе

Кирпичная кладка, стыки бетонных колец и вводы труб требуют проектного решения по водонепроницаемости. Материал стенок не гарантирует герметичность. Через дефекты наружная вода попадает внутрь, а неочищенные стоки могут уходить в грунт.

ГОСТ допускает кирпичные, бетонные и железобетонные сооружения, но требует обеспечивать защиту и проверять герметичность. Поэтому тезис «бетонные кольца всегда запрещены» неверен, как и обратный тезис «кольца можно просто поставить на грунт».

Ошибка 5. Не учитывать всплытие и давление грунта

Пустая или частично заполненная полимерная ёмкость в обводнённом котловане испытывает выталкивающую силу. Грунт после дождей и сезонного подъёма воды может действовать иначе, чем в сухой день монтажа. Ошибки основания, крепления и обратной засыпки приводят к смещению корпуса и труб.

Защиту выбирают по конструкции ёмкости, грунту и расчётному уровню воды. Универсальный совет «прикрутить к плите» без расчёта и инструкции производителя тоже небезопасен: можно повредить корпус или создать точечные нагрузки.

Ошибка 6. Выпускать воду после септика без доочистки

После отстаивания вода остаётся загрязнённой. В традиционной схеме она должна поступать на рассчитанное сооружение подземной фильтрации. Щебень на дне негерметичной ёмкости не превращает её в безопасную систему.

Тип фильтрации выбирают по расходу, грунту, УГВ, площади и положению водозаборов. На плотной глине или при высокой воде подходящей почвенной схемы может не быть. Тогда меняют технологию, а не маскируют проблему большим котлованом.

Ошибка 7. Подключать ливневку и дренаж к бытовой системе

Дождевой поток с крыши или дренаж вокруг дома способен за короткое время превысить бытовую нагрузку. Он уменьшает время отстаивания, выносит осадок и перегружает сооружение доочистки.

ГОСТ Р 70818-2023 прямо запрещает направлять в автономную бытовую канализацию дождевые, талые, дренажные воды, стоки автомойки и промывку водоподготовки. Для них проектируют отдельный путь.

Ошибка 8. Прокладывать наружную трубу на глаз

Слишком маленький уклон создаёт застой. Слишком большой тоже нельзя назначать на глаз: рабочий режим безнапорной трубы зависит от диаметра, наполнения и расчётной скорости потока. Дополнительные проблемы создают провисы, встречные уклоны, лишние повороты и неподготовленное основание.

Значение 0,02 для трубы 100 мм в ГОСТ дано как вариант без расчёта, а не как единственная формула на все диаметры и трассы. Важно связать уклон с отметкой выпуска, глубиной септика, длиной и местными условиями.

Ошибка 9. Игнорировать вентиляцию канализации

В системе образуются газы, а при сливе воды меняется давление. Корректная вентиляция защищает гидрозатворы и выводит запахи в безопасную зону. Воздушный клапан решает только часть задач и не является полноценной заменой фанового стояка.

Канализационную вентиляцию нельзя соединять с дымоходом или общей вентиляцией дома. Схему проверяют вместе с внутренней канализацией, а не после появления запаха.

Ошибка 10. Прятать люки и не оставлять сервисный доступ

Система требует осмотра, удаления осадка и доступа к переливам или оборудованию. Люк под террасой, капитальной дорожкой, тяжёлой клумбой или парковкой превращает обычное обслуживание в демонтаж благоустройства.

До монтажа проверяют путь к крышкам, возможность безопасно открыть их и способ вывоза осадка. Доступ нужен не только в первый год, но и после того, как участок будет полностью обустроен.

Ошибка 11. Засыпать систему без испытаний

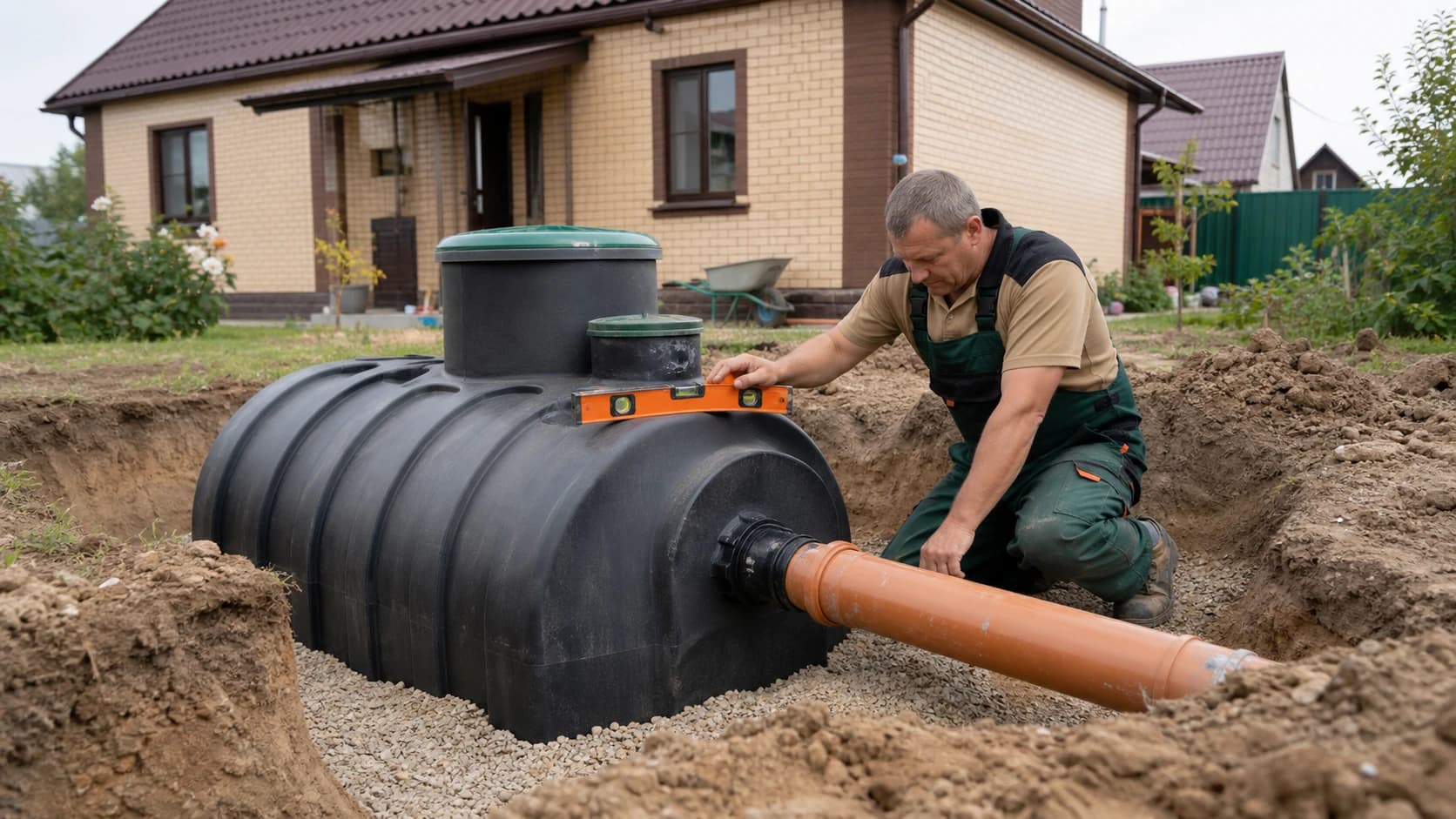

После обратной засыпки дефект ввода, стыка или уклона становится дорогим. Безнапорные трубопроводы предварительно испытывают до засыпки. Кирпичные, бетонные и железобетонные ёмкости проверяют на герметичность.

Проверка должна происходить по заранее понятной программе, а не сводиться к фразе «вроде не течёт». Для заводской ёмкости соблюдают инструкцию, последовательность наполнения и обратной засыпки.

Ошибка 12. Не фиксировать скрытые работы

Основание, вводы, соединения, гидроизоляция и часть трассы исчезнут из вида. Фотографии с привязкой к этапу, отметкам и материалам помогают принять работу, обслуживать систему и разбираться с проблемой без повторного вскрытия всего участка.

ГОСТ включает контроль основания, герметизации вводов, вентиляции, гидроизоляции и других закрываемых операций. Это не декоративный отчёт для клиента, а доказательство того, что критический узел был проверен до засыпки.

Что фиксируют при монтаже под ключ

Что включить в смету самодельной системы

Сравнение только по цене колец, кирпича или ёмкости почти всегда неполное. В систему входят земляные работы, основание, трубы и фасонные детали, герметизация вводов, вентиляция, доочистка, обратная засыпка, испытания и восстановление участка. На обводнённом котловане добавляются водопонижение и меры против смещения корпуса. Некоторые расходы возникают не при покупке, а при первой откачке или ремонте скрытого соединения.

Полезно составить две сметы: на создание работоспособной системы и на её эксплуатацию. Во второй учитывают вывоз осадка или содержимого накопителя, электроэнергию для оборудования, расходные элементы, сервисный доступ и возможное восстановление фильтрующего сооружения. Цены зависят от участка и выбранной технологии, поэтому здесь важен не общий прайс, а полнота перечня. Дешёвая ёмкость не компенсирует дорогой подъезд техники или невозможность допустимого отвода воды.

Отдельно оценивают операции, для которых нужны специальные навыки или оборудование. Работа в глубоком котловане, перемещение тяжёлых элементов, резка и герметизация вводов, контроль отметок и водопонижение не становятся бесплатными только потому, что владелец выполняет их сам. В смете им назначают время, аренду техники и безопасный способ выполнения. Тогда сравнение с подрядом будет основано на одинаковом составе результата.

  • Есть ли подтверждённый рабочий объём и запас на фактический режим пользования, а не только число зарегистрированных жильцов.
  • Включены ли все материалы для основания, герметичных вводов, соединений, утепления и обратной засыпки по выбранной конструкции.
  • Учтены ли вывоз грунта, водопонижение, безопасное выполнение котлована и восстановление дорожек или озеленения.
  • Понятны ли стоимость и периодичность обслуживания, способ удаления осадка и возможность подъезда после благоустройства.
  • Заложены ли проверка трассы, испытания ёмкости и соединений, фотофиксация и исправление дефектов до засыпки.

Почему нельзя спускаться внутрь септика или колодца

Внутренний объём септика, накопителя или канализационного колодца относится к опасным ограниченным пространствам. Там могут скапливаться токсичные и взрывоопасные газы, а недостаток кислорода нельзя определить по запаху или самочувствию заранее. Открытая крышка и бытовой вентилятор не превращают такой спуск в безопасную работу.

Владельцу нельзя спускаться внутрь ёмкости для очистки, поиска протечки или спасения другого человека. Такие работы выполняет подготовленная бригада по установленной процедуре, с контролем газовоздушной среды, страховкой, наблюдающим и средствами спасения. При подозрении на отравление не следует лезть следом: нужно вызвать экстренные службы и не создавать второго пострадавшего.

Какие рабочие материалы собрать до котлована

До начала котлована стоит собрать небольшой комплект рабочих материалов. Он не заменяет проект там, где проект необходим, но не даёт критическим решениям остаться только в переписке или памяти. Документы должны относиться к фактической системе и участку, а не быть универсальной картинкой без размеров.

  1. План участка в масштабе с домом, выпуском, границами, сетями, водозаборами, корпусом, доочисткой и доступом для обслуживания.
  2. Продольная схема трассы с длиной, отметками, уклоном, поворотами и глубиной ввода в сооружение.
  3. Расчёт нагрузки с обычным расходом, пиковыми сбросами и проверкой рабочего объёма либо паспортной производительности оборудования.
  4. Паспорт и инструкция на заводские изделия, а для самодельной конструкции расчёт, материалы, узлы герметизации и способ проверки.
  5. Карта контроля монтажа с этапами, которые принимаются до засыпки, и перечнем обязательных фотографий с понятной привязкой.
  6. Результаты испытаний, фактическая исполнительная схема и простой регламент осмотра, удаления осадка и доступа к каждому обслуживаемому узлу.

Как принять решение: делать самому или передать работу

Передача части работ подрядчику не обязательно означает заказ всего проекта. Можно отдельно заказать обследование, расчёт, разработку схемы или контроль перед засыпкой. Главное, чтобы ответственность за критические решения была определена до начала земляных работ.

ВопросМожно продолжатьЛучше остановиться
Исходные данныеЕсть расход, УГВ, грунт, отметки и водозаборыМесто выбрано по свободному углу
СхемаРазделены септик, доочистка и обслуживаниеЕсть только эскиз котлована
МатериалыПодтверждены конструкция и герметизацияМатериал считается герметичным сам по себе
КонтрольЕсть испытания и фиксация скрытых работПроверка планируется после засыпки
ЭксплуатацияОставлен доступ и понятен регламентЛюки окажутся под благоустройством

Источники и дата проверки

Технические и нормативные формулировки проверены 12 августа 2026 г.. Перед монтажом сверяйте актуальную редакцию документа и область его применения.

  1. ГОСТ Р 70818-2023, карточка РосстандартаСтатус и область применения стандарта по автономной канализации с септиками и подземной фильтрацией.
  2. ГОСТ Р 70818-2023, открытый текстПункты 5.1, 5.2, 5.4, 5.5 и 6.3 о расчёте, конструкции, вентиляции, испытаниях и контроле монтажа.
  3. СП 32.13330.2018, карточка РосстандартаСвод правил по проектированию наружных сетей и сооружений водоотведения.
  4. Статья 26 закона № 162-ФЗОбщий принцип добровольности национальных стандартов и случаи, когда их применение становится обязательным.
